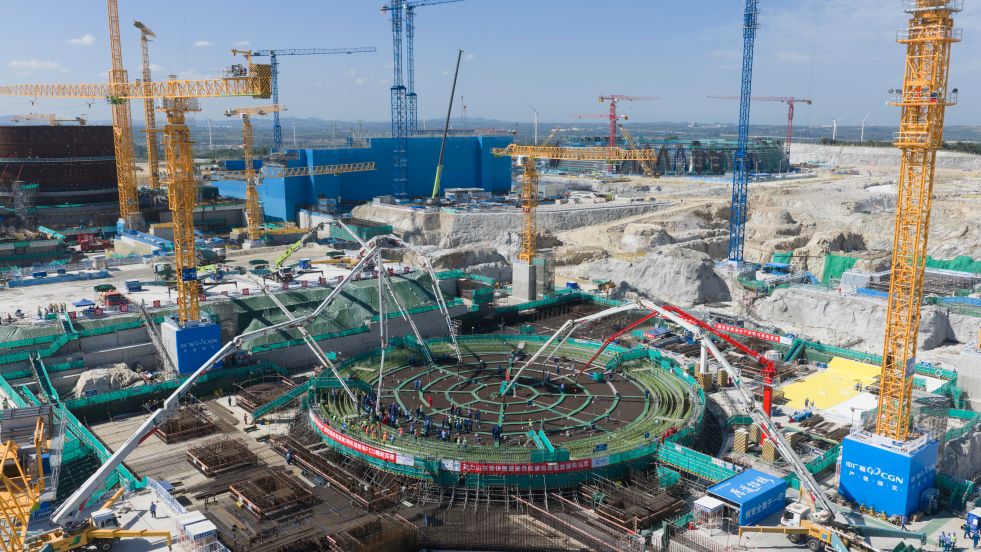

9月5日,中广核山东招远核电项目2号机组启动核岛第一罐混凝土浇筑,主体工程由此正式开工。这个节点的工程意义,不只在于一座核岛进入连续施工阶段,也在于一套少见的核电站冷源方案开始从图纸走向实体:招远项目是我国首个配置冷却塔的“华龙一号”核电项目,以高位收水自然通风冷却塔替代常规岛直接取用海水的方式,为沿海核电的总图组织、结构设计与综合利用提供了新的观察样本。

八千八百立方米混凝土构成核岛起点
本次浇筑对象是2号机组反应堆厂房筏基。筏基为半径27米、高3.7米的圆柱体,混凝土总浇筑量约8800立方米,计划连续施工约60小时。三个数字共同界定了这项基础工程的尺度:直径达到54米,筏基既要承接上部核岛结构,又要在连续浇筑过程中控制施工组织与质量稳定。
第一罐混凝土通常被视为核电机组主体工程开工的标志。对设计和施工团队而言,这意味着前期勘察、基础设计、材料组织、施工设备与现场工序开始集中接受实体工程检验。新华社报道提到,项目一期已经全面推进施工工艺和数智管理升级,累计应用17项先进建造技术。报道没有逐项展开技术名称,但这一数量说明,核岛筏基并非孤立的混凝土作业,而是整个建造体系协同运行的起点。
二百零三米冷却塔改变冷源路径
招远核电项目规划建设6台“华龙一号”机组,每台机组配置一座高203米、淋水面积16800平方米的高位收水自然通风冷却塔。这套设计把常规岛的直接冷源由大海转向大气,是项目区别于常见滨海核电站的重要特征。
从工程构成看,冷却塔并不是附属景观,而是影响厂区总体布局、结构尺度和运行系统的重要设施。203米的高度使其成为厂区内最醒目的大型构筑物,16800平方米的淋水面积则对应热交换所需的作业界面。高位收水与自然通风的组合,意味着冷却过程需要依靠塔体内部空间、空气流动和水系统共同完成。原文没有披露具体效率或节水数据,因此不能仅凭结构形式推导性能结论;可以确认的是,项目通过冷却塔建立了区别于直接海水冷却的常规岛冷源路径。
六台机组与综合利用同步规划
招远项目是中广核在全国布局的第十个核电基地。一期规划建设2台机组,目前2号机组开工后,一期进入全面建设阶段;远期总体规划为6台机组。单台机组、一期工程与基地总体规划形成三个建设层级,设计管理既要解决当前核岛施工,也要为后续机组和公用系统留出衔接条件。
项目还计划融入山东省胶东半岛清洁供暖“一张网”,并推进核能供暖、工业供汽等示范应用。由此看,电站的设计边界并不止于发电设施本身,还延伸到区域能源利用场景。供暖与工业供汽能否落地,仍取决于后续系统建设和运行安排;但在规划层面,它们已经与核电基地同步纳入综合利用方向。
工程价值藏在系统之间的接口里
招远核电2号机组的开工画面集中在筏基浇筑现场,真正值得设计行业关注的却是多个系统之间的接口:核岛基础必须承接上部结构,连续施工要与数智管理配合,常规岛冷源要与203米冷却塔协同,6台机组的远期布局又要兼顾供暖和工业供汽。
这些接口决定了项目不能依靠单项技术独立推进。冷却塔改变冷源形式后,总图、结构、水系统与施工组织都需要围绕同一目标协调。第一罐混凝土只是可见的开端,背后对应的是设计参数、建造工艺和基地规划逐步锁定。对大型工程而言,所谓创新往往并不只是一件新设备,而是让不同专业在明确边界内共同工作,并把复杂方案稳定地转化为可施工、可运行的实体。
